भूमिगत विद्युतीकरणको काम ७० प्रतिशत सम्पन्न


erastriya बिहीबार, मंसिर २०, २०८१

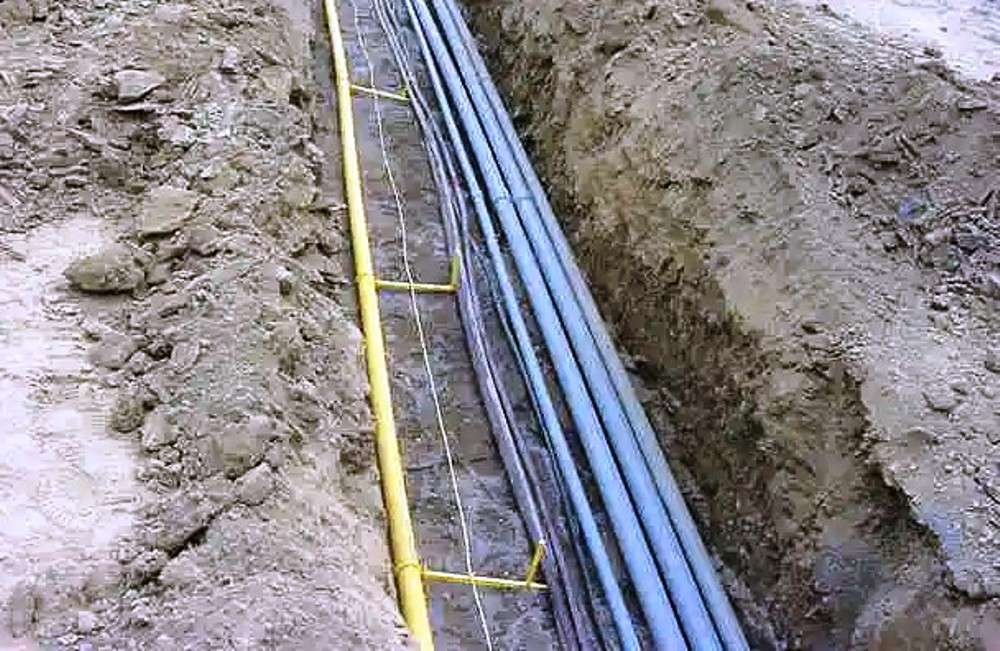

चितवन, २० मङ्सिरः भरतपुर महानगरपालिकाको शहरी क्षेत्रमा सुरु गरिएको भूमिगत विद्युतीकरणको काम ७० प्रतिशत सम्पन्न भएको छ । नेपाल विद्युत् प्राधिकरणको पोखरा–भरतपुर वितरण प्रणाली सुदृढिकरण आयोजनाले समग्रमा ७० प्रतिशत काम सम्पन्न भएको जनाएको हो ।

आयोजनाका प्रमुख इञ्जिनियर आनन्द सुवेदीका अनुसार अहिले केवल (तार) बिच्छ्याउने कार्य र घरघरमा जडान कार्य (सर्भिस कनेक्सन)को काम बाँकी रहेको छ । अहिले शहीदचोक र पुलचोक क्षेत्रमा काम भइरहेको उहाँले बताउनुभयो । निर्माण कार्य तिव्र पारिएकाले सन् २०२५ को जुलाईसम्म काम सक्ने गरी कार्ययोजना निर्माण गरेर काम गरिएको छ ।



जमिनको सतहभन्दा माथि देखिने काम र जमिनमा नदेखिने गरी दुई चरणमा विभाजन गरेर काम गरिएको छ । डिभाइस र फाउण्डेसन निर्माणको काम ८० प्रतिशत सम्पन्न भएको उहाँले बताउनुभयो । अन्य कामलाई तिव्र गतिमा लैजान निर्माण कम्पनीलाई आयोजनाले आग्रह गरेको छ ।



सुवेदीले भन्नुभयो, “निर्माण कम्पनीले समय थप गर्न गरेको निवेदनलाई मध्यनजर गर्दै दश महिनाको समय थप गरिएको छ ।” सन् २०२२ को अक्टोबरमा दुई वर्षमा काम सम्पन्न गर्ने गरी भारतीय ठेकेदार कम्पनी टाटा प्रोजेक्ट लिमिटेडले ठेक्का सकारेको थियो ।



पछिल्लो सम्झौताअनुसार महानगरपालिकाभित्र चनौली लाइन जडानका लागि भरतपुर महानगरको मुख्य शहरी क्षेत्रमा भूमिगत मार्फत गर्दै लगिने उहाँले जानकारी दिनुभयो । उहाँले भन्नुभयो, “बसेनीदेखि भरतपुर महानगरपालिका अगाडिसम्म, आँपटारीदेखि पोखरा बसपार्कसम्मको सडक र केन्द्रीय बस ट्रमिनलदेखि गोन्द्राङ्सम्मको सडक थपिएको छ ।” केन्द्रीय बस ट्रमिनलदेखि गोन्द्राङ्सम्मको सडकमा पहिला ३३ केभिए लाइन मात्रै भूमिगत गर्ने भनिएको भए पनि अहिले थप गरी ११ केभिए र ४०० भोल्टको लाइनलाई भूमिगत गरिने उहाँले बताउनुभयो ।



उहाँका अनुसार भरतपुर महानगरभित्र विद्युतीय तार भूमिगत गर्नका लागि रु एक अर्ब ४० करोड लागत लाग्ने छ । सुरुवाती समयमा रु एक अर्ब ३० करोड वजेट भरतपुरलाई विनियोजन गरिएको थियो । एशियाली विकास बैंकको सहयोगमा प्राधिकरणले यो आयोजना अघि बढाएको हो ।

यो खबर पढेर तपाईलाई कस्तो महसुस भयो ?

0

प्रतिकिर्या

थप समाचार

अखिल(क्रान्तिकारी) बाग्मती प्रदेश समितिद्वारा ११ औँ संविधान दिवस काे अवसरमा दिप प्रज्वलन कार्यक्रम सम्पन्न
अखिल(क्रान्तिकारी) बाग्मती प्रदेश समितिद्वारा ११ औँ संविधान दिवस काे अवसरमा दिप प्रज्वलन कार्यक्रम सम्पन्न

असोज ०३, २०८२

प्राविधिक समस्यालाई ‘लोडसेडिङ’ भनेर भ्रम फैलाइयो- प्राधिकरण
प्राविधिक समस्यालाई ‘लोडसेडिङ’ भनेर भ्रम फैलाइयो- प्राधिकरण

साउन १२, २०८२

जग्गा फिर्ता गर्न हर्क साम्पाङ ले कुलाङ्गर भन्दै  लेखे स्वास्थ्य मन्त्रालयलाई पत्र
जग्गा फिर्ता गर्न हर्क साम्पाङ ले कुलाङ्गर भन्दै लेखे स्वास्थ्य मन्त्रालयलाई पत्र

साउन ०८, २०८२

सिगापुरको पासपोर्ट विश्वमै शक्तिशाली, नेपालको पासपोर्ट सूचकांकमा सुधार
सिगापुरको पासपोर्ट विश्वमै शक्तिशाली, नेपालको पासपोर्ट सूचकांकमा सुधार

साउन ०७, २०८२

ताजा अपडेट

  • अखिल(क्रान्तिकारी) बाग्मती प्रदेश समितिद्वारा ११ औँ संविधान दिवस काे अवसरमा दिप प्रज्वलन कार्यक्रम सम्पन्न

    अखिल(क्रान्तिकारी) बाग्मती प्रदेश समितिद्वारा ११ औँ सं…

  • १३३.९५ प्रतिशतले बढ्यो माउन्टेन इनर्जीको खुद नाफा, विद्युत बिक्रीबाट १ अर्ब ३० करोड आम्दानी

    १३३.९५ प्रतिशतले बढ्यो माउन्टेन इनर्जीको खुद नाफा, वि…

  • मन्त्रीसहितका अधिकारीहरुलाई कृषि मल व्यवस्थापन बारे प्रधानमन्त्री ओलीको तीन बुँदे निर्देशन

    मन्त्रीसहितका अधिकारीहरुलाई कृषि मल व्यवस्थापन बारे प्…

  • गोसाइँकुण्ड को  ४४०० मिटर उचाइमा लाग्ने मेलामा  YCL र अखिल (क्रान्तिकारी) को स्वास्थ्य शिविर सञ्चालन

    गोसाइँकुण्ड को ४४०० मिटर उचाइमा लाग्ने मेलामा YCL…

  • रास्वपाले आज रुपन्देही- ३ को उपनिर्वाचनमा उम्मेदवार बन्न आवेदन दिएका ९ जनासँग छलफल गर्दै

    रास्वपाले आज रुपन्देही- ३ को उपनिर्वाचनमा उम्मेदवार ब…

  • समाजवादी क्रान्तिका लागि ब्यापक ध्रुबीकरण आवश्यक छ- विप्लव

    समाजवादी क्रान्तिका लागि ब्यापक ध्रुबीकरण आवश्यक छ- वि…

  • टी-२० महिला विश्वकप क्रिकेटको ग्लोबल छनोट नेपालमा हुने

    टी-२० महिला विश्वकप क्रिकेटको ग्लोबल छनोट नेपालमा हु…

  • रास्वपाले जनताका कुरा सुन्न साप्ताहिक कार्यक्रम ‘खुल्ला आँगन' सुरु गर्दै

    रास्वपाले जनताका कुरा सुन्न साप्ताहिक कार्यक्रम ‘खुल्ला…
